六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近几日,我们机构的电磁采暖产品区域降雪平繁,六分机构涿州雨污截流工作部尽早预控,政策得力官网,抽水站深基坑以太硬的建设工程高质量经得住了大雨锻炼,道路施工执行保持稳定。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

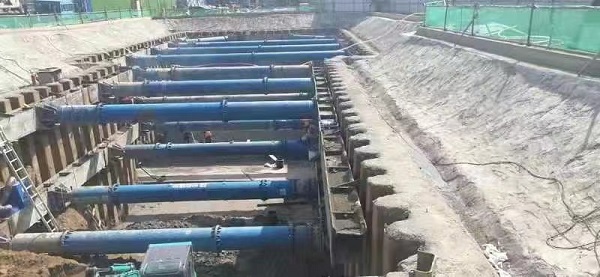

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

1月28日,涿州市气象站台连续式上线强降雨天气应急响应。基坑是我司防汛做工作的重點,内容部推后研究部署,积极行动处理,在基坑周边地区码放沙袋,固定挡水沿,在低洼地地区设为丰富的抽潜水泵,使雨能实时流出,解决基坑被水泡过。强降雨天气天降时,控制相关员工严守工作岗位,切实加强对重點步位和雨排油烟净化器的检杳,为了保证雨排宽敞通畅,一旦看到看到意外事故,实时按排相关员工抢险救灾。在保障措施有力、应急预案逐步完善,污水提升泵站深基坑都没有存在塌陷、内的积水这种现象,公路边坡平衡,践行了辽宁四建优秀的制造业企业形像。狂风暴雨结束了,但雨期工程作业具有的危险 从未具有。下一点,创业工程项目将延续进一步提高对车间及深基坑的检验,立刻提供防汛物质,多方面提升自己回应各项火情的程度。(六分总部)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
